长城网·冀云客户端(通讯员 魏民 史惠英)日前,伴随上水库大坝填筑与混凝土浇筑完成以及1号、2号机组转子成功吊装,张家口市尚义县抽水蓄能电站建设已从大规模土建进入到机电核心设备安装阶段。据悉,该项目预计明年4月30日实现首台机组投产发电,明年8月23日第四台机组投产发电,全部项目于明年年底完工。

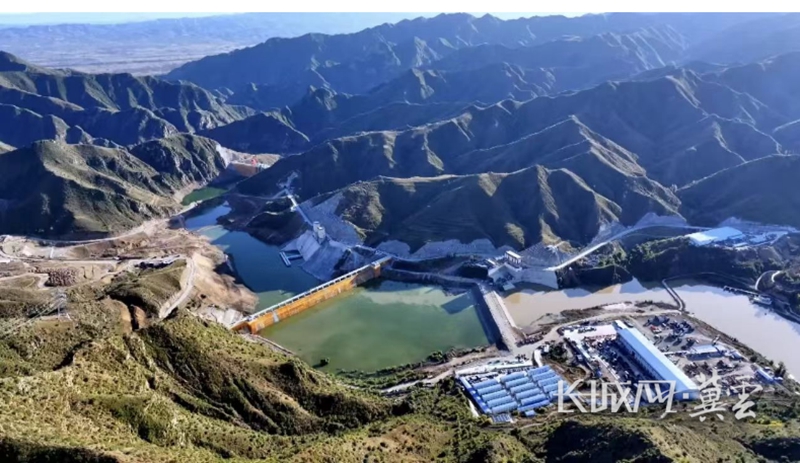

尚义抽水蓄能电站。尚义县委宣传部 供图
作为电站的能量蓄水池,上下水库的建设是项目推进的关键。目前,上水库工程已基本完工,大坝填筑、混凝土面板工程、进出水口混凝土浇筑均已完成,面板表层止水工程也已完工,标志着这座高位“水箱”已完全具备蓄水和水力循环条件;下水库拦沙坝与拦河坝的坝体混凝土浇筑均已完工。连接上下水库、埋藏于山体之中的引水隧洞是能量转换的“大动脉”,1号、2号引水隧洞的压力钢管安装已分别完成100%和97.74%,尾水隧洞的衬砌混凝土工程已完成超90%。在地下厂房的核心区域,厂房混凝土已施工至发电层,为机组的就位提供了平台。机组安装工作也全速推进,1号至3号机组的定子(发电机的静止部分)已安装完成;1号、2号机组的转子(发电机的旋转核心部件)已成功吊装就位,这是机组安装中技术难度最高、标志性的节点之一;1号至4号机组已全面进入机电安装阶段。地面开关站作为电力输出的“总开关”已开始进行GIS(气体绝缘组合电器)设备安装。
尚义抽水蓄能电站是张家口可再生能源示范区首个抽水蓄能项目,项目总规模140万千瓦,总投资95.64亿元,电站建成后预计年发电量约15.4亿千瓦时,可有效平衡新能源发电波动性,对保障京津冀供电安全、推动能源结构转型具有重要意义。
